歡迎訪問“太原市政建設集團有限公司”官方網站!
返回首頁
您當前所在位置:首 頁 > 新聞中心 > 新聞動態 > 公司動態
打通“主動脈” 決勝“主戰場”——二公司傅山園西路道路改造工程施工紀實 發布時間:2019-09-29 08:34:48  來源:本站  閱讀:25934

 戰線長、拆遷難、溝槽深、土方大……僅有81天的規定工期,二公司全體參建人員凝心聚力、合理布局,全力推進傅山園西路道路改造工程建設。該工程于9月7日正式開工,目前工程南段正在進行管線施工,預計11月底實現工程主體完工。

 “三措并舉”打響“前哨戰”

 施工前,項目部超前謀劃、因地制宜,“三措并舉”打響施工“前哨戰”,保障施工順利開展。

 傅山園西路道路改造工程為推進軍民融合創新示范基地起步區建設的“三縱三橫”六條道路之一,北起鎮城大街,南至新蘭路,分為軍民大街--鎮城大街、軍民大街--新蘭路南北兩段道路,全長2.7公里。面對工期緊、距離長、干擾因素多的困難與考驗,二公司第一時間派遣精兵強將成立項目部。施工前,項目部“三措并舉”確保施工順利開展,按照工程特點,項目部將整個工程分為7個工段,形成“分段作業、全面開花”的施工局面,并責專人負責各工段施工,全面嚴格把控施工進展;根據該工程管線距離長、施工環境復雜的情況,項目部集思廣益、合理布局,按照先地下后地上、先深后淺、先重力流后壓力流的施工順序,確定全線管道施工重點及時間節點,制定合理的施工作業安排;由于該工程兩側村莊較多,涉及大面積的農田、林地拆遷,項目部提早行動、積極協調,從工程前期勘查現場時就積極配合業主單位,主動聯系當?shù)亓謽I(yè)局、村委會等部門,協商解決拆遷問題,目前相關工作正在緊張推進中。項目部通過一系列有效措施,為工程后續施工打下了堅實基礎。
 “雙管齊下”打好“攻堅戰”

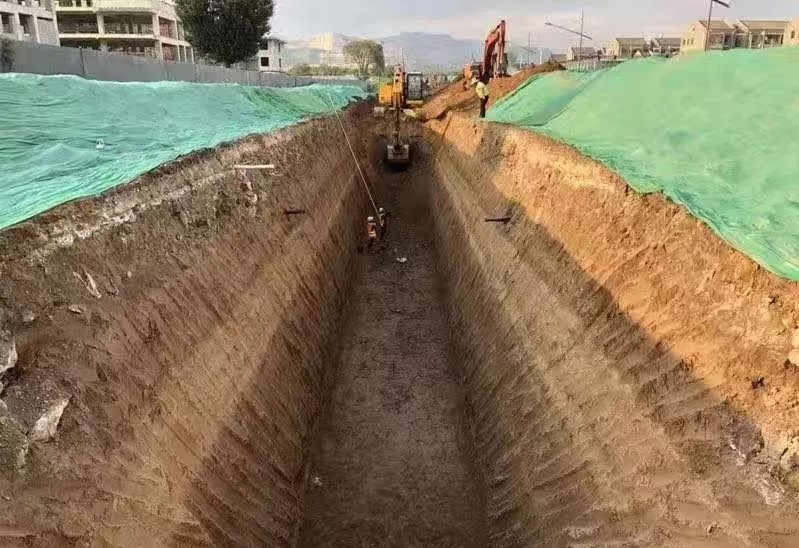

 溝槽最深達9米,所用管材長2.5米、管徑寬1.4米,重達1.7噸,工程南段土方量近4萬方……施工中,全體參建人員勤思考、善布局,巧妙運用施工機械、場地、人員,“雙管齊下”全力打好項目“攻堅戰”。

 該工程道路兩側緊鄰沿線村莊的農田、大棚,施工作業面狹窄,大量開挖土方因場地有限無法進行放置,嚴重影響施工正常推進。目前,項目部正在加快解決征地問題,積極與業主、村委會等溝通聯系,爭取盡快突破場地面積小的施工難點,擴大施工作業面積,便于大量土方堆放,為后續施工贏得更多時間。在溝槽開挖施工時,由于工程全線平均溝槽深度為8米,在道路西村段深度達到9米,但因長臂挖機的機械臂長度為5米,無法達到溝槽底部進行土方外運。項目部果斷采取有效措施,先利用一臺挖機進行放坡作業,將整體高度降低2.5米,在確保施工安全的前提下,再利用兩臺挖機下到下降高度處,接力倒運土方到路面的4臺鏟車進行清運,保證整個土方外運工序銜接緊密、流水作業,加快工程進度。同時,因施工南段道路兩側位于農作物種植地帶,土質屬于濕陷性黃土,無法直接用于道路施工,為加強工程質量管控,項目部針對整個施工斷面進行了清表及換填處理,確保道路施工符合質量標準。

 目前,該工程雨水管線已完成884米,占總量的33%;電力隧道已完成700米,占總量的59%;清表作業已完成65745平方米,占總量的35%。為打通道路“主動脈”,全體參建人員發揚市政人“敢打硬仗、能打勝仗”的優良傳統,全力以赴決勝“主戰場”,優質高效打造精品工程。
